Conecte-se conosco

Geral

Com buracos e erosões na rodovia, viagem entre Rio Branco e Cruzeiro do Sul dura até 4 horas a mais

Trajeto pela BR-364, que corta alguns munícipios, como Sena Madureira, Feijó, Tarauacá e Manoel Urbano, até chegar a Cruzeiro do Sul, geralmente é feito em um período de 10 horas, mas com as condições da pista ruim em boa parte da rodovia, a viagem pode durar até 14 horas

Publicado

em

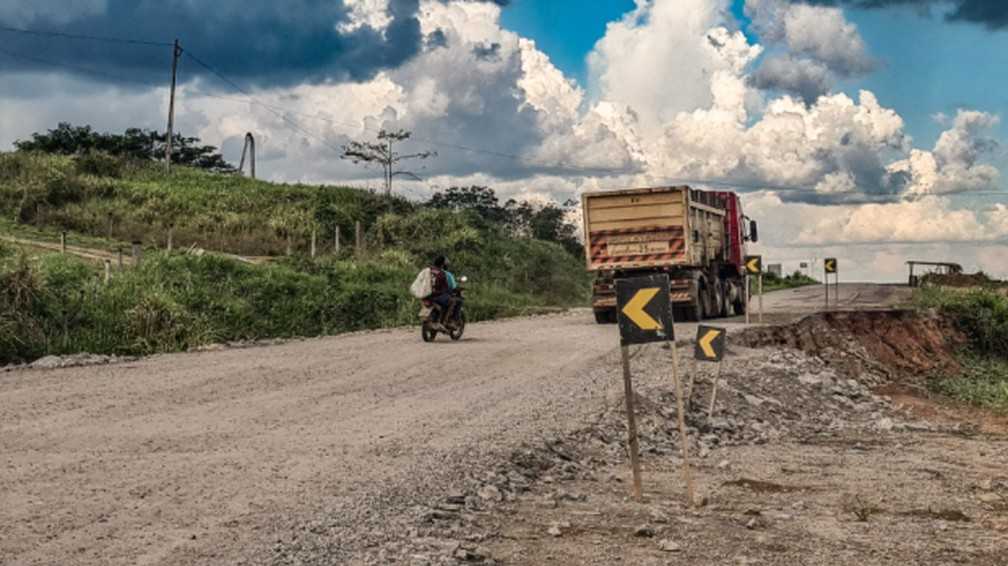

BR-364 que liga Rio Branco a Cruzeiro do Sul tem vários pontos críticos- Foto: Juan Diaz/Arquivo pessoal

Por Alcinete Gadelha

A viagem entre a capital acreana, Rio Branco e Cruzeiro do Sul, no interior do Acre, que tem uma distância estimada de mais de 600 quilômetros, ainda é um desafio devido aos muitos buracos e erosões na pista.

O trajeto pela BR-364, que corta alguns munícipios, como Sena Madureira, Feijó, Tarauacá e Manoel Urbano, até chegar a Cruzeiro do Sul, geralmente é feito em um período de 10 horas, mas, com as condições da pista ruim em boa parte da rodovia, a viagem pode durar até 14 horas, ou seja, 4 horas a mais do que o normal.

“Hoje, a média está de 14 horas, mas é uma viagem que já foi de 10h a 11 horas. Então aumentou uma faixa de 3h a 4 horas”, conta Francisco Mendes, gerente de uma empresa que faz o transporte intermunicipal entre a capital e a segunda maior cidade do Acre.

O consultor de vendas Silas Júnior, de 33 anos, mora em Rio Branco e precisou ir a Cruzeiro do Sul a trabalho, ele descreveu o desafio de chegar ao Juruá como cansativo. Ele saiu na noite de dessa segunda-feira (19), às 19h e só chegou em Cruzeiro do Sul, por volta das 7h30 desta terça-feira (20). Foram mais de 12 horas de viagem.

“Viagem bastante cansativa, demorada pela distância e pelas más condições da estrada, balança bastante devido aos buracos. É muito cansativa com mais de 12 horas”, resumiu.

Vários pontos da via estão danificados e precisam de reparos – Foto: Juan Diaz/Arquivo pessoal

Com a situação crítica durante o verão, a estrada tem maiores problemas na época do inverno. Neste ano, no mês de fevereiro, a BR chegou a ficar quatro dias interditada, e passou por intervenções de elevação depois que as águas do igarapé Cajazeiras invadiram a pista durante a enchente dos Rios Iaco e Caeté, no quilômetro 280.

Após dois meses, o tráfego no trecho de aproximadamente 100 metros foi interrompido novamente no para retirada do aterro de pedras colocado no local em fevereiro.

Em Tarauacá, uma cratera se formou na cabeceira da ponte na entrada da cidade após o aterro no local ceder. A ponte precisou ser parcialmente interditada.

Erosão consome parte da rodovia – Foto: Juan Diaz/Arquivo pessoal

‘Prolongou muito’

Mendes diz que a prolongação da viagem é um transtorno aos passageiros que muitas vezes reclamam, mas ele afirma que é preciso manter a segurança de todos.

“Há reclamações dos passageiros pelo fato de que a viagem prolongou bastante devido à essa buraqueira, e tivemos que reduzir a velocidade para evitar a possibilidade de quebra dos veículos. A gente justifica que faz parte de medidas de segurança porque devido à estrada ter muito buraco, reduzimos a velocidade para garantir a segurança dos mesmos e, automaticamente, se reduz a velocidade, aumenta o tempo de percurso”, explica.

Sobre os veículos, ele explica que não há registro de eles ficarem no prego porque investem na manutenção, mas mesmo sem informar valores, ele disse que aumentou o gasto com peças para reparo.

“A gente não tem quebra porque focamos bastante na prevenção do veículo, mas temos um aumento na reposição de peças do veículo, também tem a danificação da lataria. Então, o que causa é isso, além do atraso na hora da chegada e saída”, conta.

O gerente diz ainda que a empresa investiu em carros mais confortáveis para garantir uma melhor viagem aos passageiros, porém, ainda percebem um desconforto devido à demora. “A gente percebe que os passageiros criam um estresse e pressa para sair do carro e acabam esquecendo objetos.”

Buracos na pista são o reflexo da BR-364 – Foto: Juan Diaz/Arquivo pessoal

“Implantação fracassada’

O superintendente do Departamento Nacional de Infraestrutura de Transportes (Dnit), Carlos Moraes, critica a obra de construção da estrada e afirma que o órgão tem feito reparos para garantir que ela não seja fechada no período do inverno, como ocorria em anos anteriores, mas garante que é necessária uma obra de reconstrução.

“Não é novidade a BR-364 estar assim. Ela teve uma implantação fracassada e, desde então, tem sérios problemas estruturais que enquanto a gente faz a manutenção, chega o inverno e ela volta para uma condição crítica. Se a gente voltar um pouquinho, em novembro do ano passado ela estava em uma condição satisfatória, mas veio o inverno, e quando foi março e abril já estava em uma situação muito crítica”, ressalta.

Dnit faz reparos, mas afirma que é necessária obra de reconstrução – Foto: Arquivo/Dnit

Planejamento

Moraes disse que há dois planejamentos para a BR, o primeiro que é o de manutenção que está sendo feito em alguns pontos, o que é chamado de trabalho de emergência e economicamente possível. O segundo é a restauração total da rodovia para corrigir os problemas estruturais, chamado de tecnicamente adequado e que precisa de um projeto e recursos para ser executado.

“Estamos com equipe fazendo tapa buracos, tentando melhorar a trafegabilidade em vários pontos. Temos o trecho entre Sena Madureira em Feijó que já quase não suporta mais manutenção porque há uma falência geral do pavimento”, pontua.

Dentro dos trabalhos de reparo, Moraes afirma que 5 quilômetros foram incluídos já neste ano para receber o reparo definitivo, incluindo trechos nos quilômetros 308, 341 e o 280 que rompeu no início deste ano.

“Nossa ideia é dar a manutenção e a cada ano fazer um trecho definitivo. Neste ano vamos fazer 5 quilômetros definitivos, desse trecho entre Sena e Feijó, que é o que no nosso orçamento e contrato permitem. Mas, todo ano queremos fazer algo definitivo para não ficar só na manutenção, porque é uma sensação de enxugar gelo, mas necessária porque se não fizer nada a estrada fecha de vez”, acrescenta.

A ideia é que seja lançado um edital até o final deste ano para contratar uma empresa para fazer o projeto de solução definitiva, principalmente do trecho mais crítico.

“Fazendo esse projeto, a gente vai entrar para uma nova fase que é a licitação para contratar a empresa que vai executar as obras. Isso, na melhor das hipóteses, de obra definitiva, só para o ano que vem. A gente está fazendo hoje, é manutenção e dentro desse contrato de manutenção a gente conseguiu colocar 5 km de obra definitiva que serve como protótipo como o mais adequado para a BR-364”, conclui.
